Tout commence par un projet d'achat (pas notre premier... mais notre 3ème !)
Un peu pointilleux et après des dizaines de visites nous ne trouvons pas notre bonheur.
Nous pensons alors à la construction, et nous allons vite nous décider à faire construire.
Quelques jours ont suffit à nous décider, à démarcher les constructeurs et avoir l'accord de notre courtier ! C'est parti
Préparation > Permis de construire
Par EvaLer le 22/10/2023 à 15h51
06 Juin 2023 : Signature CCMI avec le constructeur Maisons Alysia
09 Juin 2023 : Signature promesse de vente terrain avec Foncim
28 Aout 2023 : Etude G2 en cours
11 Septembre 2023 : Réception du compte-rendu de l'étude G2
29 Septembre 2023 : Dépôt de permis de construire par notre constructeur
11 Octobre 2023 : Un courrier qui fait plaisir ! Nous recevons l'accord de permis de construire ! En moins de 15 jours, incroyable !
13 Octobre 2023 : Affichage du permis de construire sur le terrain
14 Octobre 2023 : Cuisine choisie et commandée chez Ecocuisine
19 Octobre 2023 : première MAP avec le constructeur
23 Octobre 2023 : Offre de prêt éditée et signée
3 Novembre 2023 : Signature définitive du terrain, nous sommes propriétaires d'un bout de terre
29 Novembre 2023 : C'est parti ! Les fondations sont creusées - Ferraillages en cours !
30 Novembre 2023 : Fondations coulées !
13 décembre 2023 : La dalle est coulée !
Maintenant on attend le séchage. Reprise après les fêtes !
05 Janvier 2024 : Les agglos sont livrés ! J'ai hâte !
08 Janvier 2024 : Début de l'élévation des murs youhouuu !
22 Janvier 2024 : Dalle de l'étage coulée... en attente de séchage !
05 Février 2024 : Livraison d'agglos
07 Février 2024 : Elévation des murs de l'étage
09 Février 2024 : Maçonnerie terminée !
19/02/2024 : Appel du CDT pour m'avertir que les maçons sont passés aujourd'hui. En effet, j'avais demandé qu'ils viennent solidifier les contours des volets roulants (les agglos étaient complétement éclatés).
Chose faite. Le CDT est plutôt réactif !
Ils ont également passé une gaine de chauffage qu'ils avaient oublié…
La charpente a pris plus de temps que prévue… apparemment un soucis avec l'échafaudage, il a fallut faire revenir l'entreprise qui l'a posé. Puis faire revenir le charpentier, et enfin les couvreurs… Soit 1 mois de battement…
Les fenêtres ont été posées également. La porte nous a été posée blanche alors que nous avions commandé une grise… Ils doivent nous la changer la semaine prochaine ! Il manque également une baie vitrée qui n'a pas été posée à l'arrière de la maison.
L'État de notre terrain est déplorable, et les artisans n'hésitent pas à balancer leurs déchets chez nos voisins, ce qui nous a déjà valu une remontrance de la part du lotisseur. Ils nous ont cassé notre regard de fibre, le compteur d'eau, bouchés les évacuations d'eaux usées/eaux pluviales !
Nous en avons informé le CDT par mail... Pour le moment nos mails restent sans réponses.
Je commence à perdre patience !
02/04/2024 : depuis mon dernier message il y a presque 15 jours, rien ne s'est passé sur notre chantier. Malgré nos relances auprès du CDT le terrain n'a toujours pas été nettoyé.
La porte devait être changée la semaine dernière, et la dernière baie vitrée devait être posée : Rien a été fait.
Même chose pour le terrassement qui devait être fait "mercredi ou jeudi", rien n'a été fait non plus de ce côté là...
L'impression que notre chantier est déserté...
Par contre appel de fond bien reçu le jour même de la pose de la couverture.
09/04/2024 : Nos gouttières ont été posées mercredi dernier.
Oups, il y a (encore) une erreur nous, avons eu des descentes de gouttières rondes au lieu de carrées. Tant pis, je n'ai pas demandé de les faire changer pour éviter d'encore perdre du temps ce n'est pas bien méchant après tout

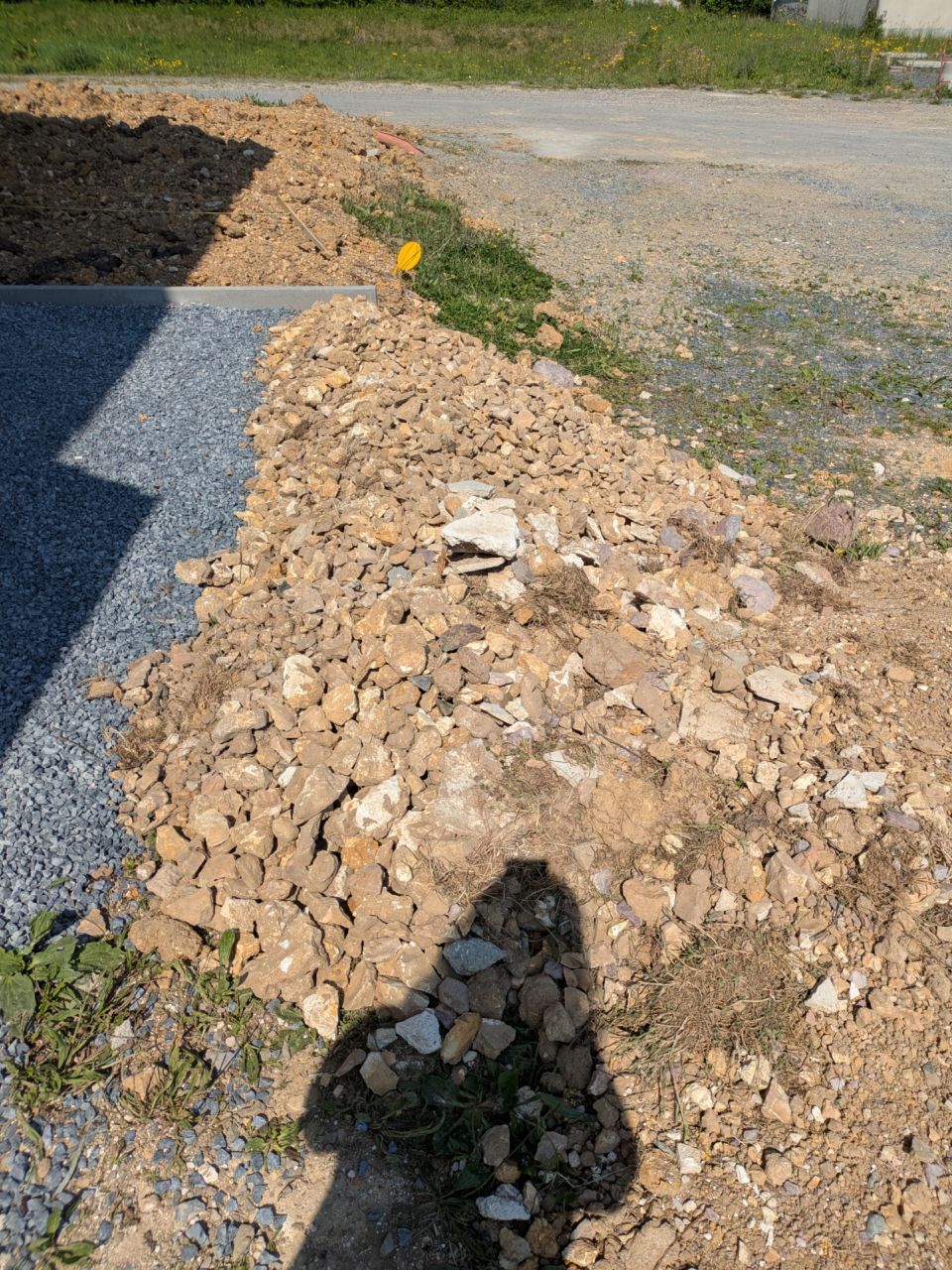

Les terrassiers ont commencés le terrassement hier. Il y a encore du travail, ils doivent revenir demain… Mais je suis bien contente que ça avance de ce côté là !
Notre demande de nettoyage a été prise en compte… Une entreprise de nettoyage de venir cette semaine normalement, et notre porte devrait être changée vendredi. Ouf
C'est aussi la première fois que je nous découvrons notre maison sans échafaudage. Si tout va bien l'enduit sera fait lundi prochain

10/04/2024 : Terrassement fini et porte d'entrée changée
La nouvelle porte. Elle rend beaucoup mieux que l'ancienne non ?
Et enfin notre baie vitrée de posée
26/04/2024 : Sinon depuis toujours pas d'enduit alors qu'il devait être fait le 15/04... donc déjà 11 jours de retard et ils annoncent de la pluie les 15 prochains jours . Bref, rien de nouveau depuis le 10/04, rien n'a bougé sur le terrain…
29/04/2024 : oh joie oh bonheur ! De voir ma maison avec son enduit
Satisfaite du jaune Touraine. J'avais peur que le rendu soit trop jaune, finalement pas du tout et c'est parfait !
Il manque encore la partie garage et toute la façade avant de la maison hâte de la voir complémentaire finie.
En regardant par la baie vitrée j'ai constaté que l'isolant et les rails ont été livrés.
02/05/2024 : Pas de nouveau sur l'enduit, mais surprise en regardant par la baie vitrée... Les rails ont été posés au sol du RDC, et l'isolant est même posé à l'étage
03/05/2024 : Appel du CDT...(c'est jamais pour une bonne nouvelle en général ). Le plaquiste a remarqué qu'une des fenêtres a été abimée à l'intérieur (N'ayant pas accès à l'intérieur je n'ai pas pu le voir). Le CDT passera constaté lundi et la fenêtre sera certainement changée... Bon, on repart pour 3 semaines environ d'attente pour la pose d'une nouvelle fenêtre
04/05/2024 : Nous sommes passés déposer un géotextile provisoire autour de la maison pour éviter les projections de terre avec les pluies à venir ...
06/05/2024 : de passage très rapide pour vérifier que mon géotextile ait résisté au vent (tout va bien, et ça a fonctionné pas de terre sur mon enduit... ouf). Coup de chance, je tombe sur le CDT. J'ai donc pu rentrer à l'intérieur de la maison
13/05/2024 : Passage éclair sur le chantier car je ne suis pas passée depuis 1 semaine. A travers les fenêtres j'ai pu constater que l'électricien a commencé à passer la pieuvre électrique.
14/05/2024 : Ce matin j'avais rendez-vous avec Enedis pour le raccordement d'un compteur de chantier. Une bonne chose de faite !
28/05/2024 : Les cloisons sont en cours je suis hyper contente de voir que ça avance, et on se rend tout de suite mieux compte de l'espace des pièces !
Bien moins cool : J'ai reçu ce matin la facture pour la pose du compteur de chantier qui s'élève à 500€ (Enedis m'avait annoncé 350€ au téléphone)
Bonjour,
Je suis votre récit depuis peu, mais nous sommes quasi à la même étape que vous, nos placos sont terminés depuis hier mais l'enduit n'a pas été fait par contre c'est prévu vers la fin plutôt en septembre pour nous.
Hâte de suivre le reste de votre aventure, bon courage les placos changent tout!
04/06/2024 : Les cloisons sont finies. Nouvel appel de fonds reçu (Hors d'eau/hors d'air + cloisons)
ça commence à piquer les frais intercalaires
Pas de photos... étant en toute fin de grossesse je vais un peu moins sur le chantier en ce moment...
La suite des événements : semaine prochaine bandes , semaine d'après chappe...
Le 26/06 visite de chantier accompagnés du cuisiniste pour vérifier les mesures de la cuisine
26/06/2024 : Après quelques jours d'absences (baby est né !), me voici en visite de chantier Pas de temps à perdre !
Bandes finies (ou presque. Ils doivent revenir peaufiner) + chape coulée lundi (24/06).
Nous étions accompagnés d'EcoCuisine pour vérification des mesures et de l'électricité Tout est bon !
Maintenant place au séchage de la chape , puis prochaine étape : carrelage.
Avec les congés d'été ça risque d'être un peu latent ces prochaines semaines... Réception envisageable pour septembre parait il Je m'attendais plutôt à décembre... On verra bien !
Rien de nouveau sur le chantier depuis plus d'un mois...
Entre temps nous sommes retournés chez le cuisiniste pour confirmer notre cuisine. La date de pose est fixée au 18 Octobre. Après réflexion, nous changeons la couleur du réfrigérateur pour du noir (au lieu du beige). C'est notre seule modification.
Après tout ça je reçois un SMS du CDT qui me dit que la livraison n'est plus du tout envisageable fin septembre... et me demande de reculer la pose de la cuisine d'au moins un mois ! Ouin, ouin...
24/07/2024 : Mail d'EcoCuisine m'annonçant que mon frigo ne pourra pas être livré, apparemment l'usine ferme à la fin de l'année et ils sont déjà dans l'impossibilité de fournir...bouuuh
J'ai demandé le retrait du frigo sur la commande, j'en trouverai un qui me convienne plus tard...
27/07/2024 : Je me décide à retourner sur le chantier (j'y vais de moins en moins, un peu déprimée de voir que rien ne bouge...). Et là, mais quelle surprise ! porte grande ouverte, pleine vue sur mon escalier fraichement installé ! Je retrouve enfin le sourire ! Je tombe nez à nez sur les électriciens entrain d'installer VMC et tableau électrique.
Les dernières semaines sont les plus longues, c'est très frustrant !
02/08/2024 : Livraison des peintures...
Après avoir passé plusieurs semaines à comparer les marques, les prix, les sites, les magasins... Bref, je me suis enfin lancée. Aujourd'hui, c'était la livraison. Pour être honnête j'ai bien galéré à tout décharger toute seule, mais c'est fait !
J'ai donc choisi :
- Pladox Dexacril Impress (Je suis partie sur quelque chose d'un peu moins quali en préférant mettre un peu plus cher sur la finition...)
- Guittet Velours pour les murs
- Guittet Astério Mat pour les plafonds.
J'ai commandé le tout sur Seguret-Decoration. J'en ai eu pour ~1170€ (payable en 4 fois sur leur site, et pour moi je les ai passés dans le crédit en demandant une facture à l'adresse de la construction)
Je sais que certains se posent la question, alors en quantité je suis partie sur 15L x 2 Pots de sous-couche , 15L x 6 pots de Velours, et 15L X 2 de mat. J'ai pris un peu plus que ce que la marque préconise.
Nous avons 110m² de superficie au sol. Environ 330 de murs
Il ne me manque plus que l'enduit que j'irai prendre chez Zolpan.
Ce n'est pas moi qui ferait les peintures, mais j'ai préféré fournir pour gagner quelques centaines d'euros, qui honnêtement ne sont pas négligeables pour moi en fin de construction...
(il manque 2 pots sur la photo, ils sont rangés ailleurs)
14 Notre maison de vieux en Normandie Bientot la retraite..... La maison que nous avons fait construire en 1993 nous plait toujours (surtout a ma moitie) mais voila, elle ne dispose ni chambre ... CalvadosPar Claodio95889 mess.
14 Maison individuelle MCC dans le calvados future habitation principale a 200 m de la plage d'Hermanville dans un lotissement de 30 maisons neuves de differents constructeurs. Hermanville Sur Mer (Calvados)Par Cordo151 mess.
14 Maison a coté de Bayeux Bonjour notre projet, construire une maison moderne et spacieuse aux portes de Bayeux. Bayeux (Calvados)Par cantepie173 mess.
14 Notre maison à Boulon... Permis de construire obtenu le 5 decembre 2011, en 15 jours.... record battu, surtout qu'on depend de l'archi des batiments de France Pret immo au Credit ... Boulon (Calvados)Par Hélène O3001 mess.
14 Maison rt2005 construction maison lemasson. apres avoir visite plusieurs maison a achete mais ayant un petit budget, nous avons decider de faire construire une maison ... CalvadosPar lilie1447 mess.
14 Notre maison aux Clos des Ecureuils à Mouen Nous allons faire construire notre maison dans un nouveau lotissement "Le Clos des Ecureuils" a Mouen a cote de Caen. Nous avons signe le compromis ... Mouen (Calvados)Par Orfeo110 mess.
14 Notre projet à Maizet Bonjour, En plein dans les demarches banques pour negocier. Il faut faire vite car la date limite pour prendre en compte les revenus 2013 s'arretent fin ... Maizet (Calvados)Par corcor562 mess.
Informations sur le projet : Type de travaux : Construction neuve Type de construction : RDC + étage Label énergétique : Autre / Je ne sais pas Surface habitable : 111m² Superficie terrain : 439m²
